乐清日报讯(通讯员 邱依如 金豪)5月29日,随着主变压器发出平稳的嗡鸣声,乐清市第30座110千伏变电站——110千伏观潮变电站“上岗”。作为国网浙江电力2025年迎峰度夏重点工程,该变电站的建成,标志着乐清电网建设迈上新台阶,为区域经济发展和夏季用电高峰提供了坚实保障。

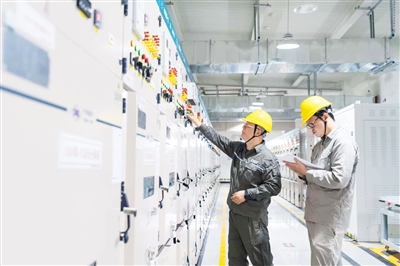

供电供图
近年来,随着乐清经济开发区北片区新能源产业园、智能装备制造基地等重大项目加速落地,区域用电负荷年均增长超12%。为破解供电瓶颈,国网乐清市供电公司科学规划电网布局,将观潮变选址于负荷增长最快的乐海围垦北片区核心地带。
据悉,110千伏观潮变总投资7676万元,占地面积4980平方米,本期新建5万千伏安主变压器2台,配置110千伏出线2回,10千伏出线24回。
自2023年11月工程启动以来,该公司统筹推进技术创新与绿色施工,攻克多项技术难题。创新应用装配式组合地面、成品预制舱、雨水回收系统及太阳能灯具,减少对原状土的破坏,实现“整装整拆”和便捷复垦,践行绿色建造理念。在核心设备安装环节,项目团队研制GIS(气体绝缘开关设备)无尘化施工一体化智能监控装置,搭建GIS安装智能化防尘室,根据现场粉尘含量智能多档位除尘,确保GIS在低粉尘度、低湿度的环境下安装,保证GIS配电装置安装质量。同时应用SF6气体回收装置,杜绝有害气体排放。
施工过程中,该公司针对土建工程工序复杂、施工环境条件差等挑战,项目团队积极开展专项试点,通过合理优化施工工序,优先完成地下管网和过路管沟等施工,提前3个月实现场地U型临时道路硬化,显著提升现场施工环境,保障实体质量可控、在控。该公司输变电运检中心组建专项小组,对一键顺控系统、五防逻辑等200余项关键环节开展多轮验收测试,严格整改闭环问题,确保在投运前悉数“清零”。投运前期,该公司调控分中心高效完成龙三祥1387线、三清1743线等配套线路的停电检修、导地线架设及核相工作,为投运奠定基础。
观潮变建成后,不仅能满足乐海围垦北片区快速增长的用电需求,还可在中低压线路“牵手”成网,提升故障或检修时的负荷转移能力,实现在5分钟内将盐盆变30%负荷转移至观潮变,提高区域电网配网的供电可靠性,为乐清经开区智能制造、新能源等产业注入“满格电”。
